咨询热线:

020-82385579

企业新闻

您当前的位置:首页企业要闻企业新闻

中山基地完成国庆期间两套导管架一套群桩交付目标

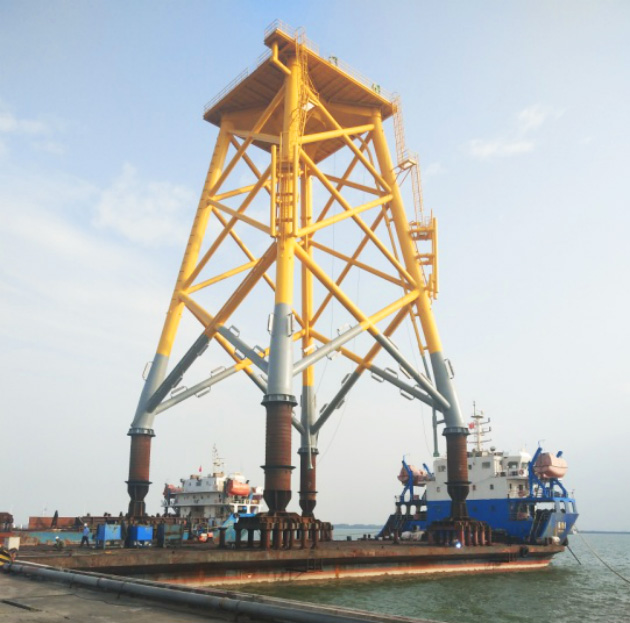

10月9日晚8时,随着振新6装运船上模块车“松车、加固”指令,模块车缓慢退出到码头,标志着15号风机导管架滚装上船顺利完成,实现国庆期间两套导管架验收装船、一套群桩验收的预期目标。

国庆节期间,在神州大地普天同庆伟大祖国70华诞的美好时刻,为争取能按期顺利完成导管架生产任务,在天气利好的前提下,风电工程部和施工队人员主动放弃休息,加班加点,积极组织协调劳动力,奋战在中山基地导管架生产现场。


正是因为他们的努力,中山基地喜报连连,10月5日完成34号导管架验收及装船,10月6日完成47号群桩验收,10月6日完成15号导管架验收及10月9日装船工作,至10月24日凌晨4点半左右,中山基地第七套导管架产品——17#风电基础导管架顺利滚装运上船。10月30日, 18#、35#风电基础导管架验收合格,同时,当天下午4点半左右,群桩管的吊运装船工作正式启动,前后经过近10个钟头的吊运,首套——47#群桩四根长管顺利装运上船,完成了交付任务。

同时,18#、35#导管架也按进度顺利完成验收,标志着中山基地按时完成全部十三套导管架交付任务指日可期;首套——47#群桩顺利吊运装船,又为后续48#、49#两套群桩的吊运装船积累了宝贵经验。期间,风电工程部与施工队齐心协力,继续发扬积极拼搏精神,克服生产中遇到的问题,勇于担当,有序推进生产,确保完成后续生产任务。(陈佳琳 黄展吉)
